首页 - 资讯中心 - 技术文章 — 新标对接如何化“痛”为“通”

新标对接如何化“痛”为“通”

时间:2026-07-30 来源:万维盈创


一、前言

2026年起,全国各地陆续开始对接《HJ212-2025污染物自动监测监控系统数据传输技术要求》(以下简称HJ212新标),截至目前,万维盈创已在新疆、云南、上海等近二十个省份完成约1000台设备的现场调试。每一次对接,都是一次对新标准的理解和落地检验。在这个过程中,我们也积累了一些体会和思考,希望能为业界同仁提供一些参考。



二、新标之“新” 究竟新在何处?

HJ212新标是以数智化管理为目标的自动监测监控系统数据传输技术的跃升,相较于HJ212一2017,核心变化体现在以下几方面:

监测扩展:从“以水、气、声为主的污染源末端监测"到“覆盖水、气、声、温室气体、生态系统的全要素监测”,以及“未端排放+过程工况+用电监控+视频监控”的全过程监控体系,让非现场监管更有力。

联网重构:从“无认证直连"变为“注册+密钥双重认证”,让联网更安全。

安全机制:从“设备标记”到“厂家备案“与”工况标记+数据标记”,让数据更真。

设备溯源:从“单一MN标识”到“每台仪器均增加唯一标识等硬件,指纹绑定”,让设备可追溯。

数据规范:从“字段算法各自定义"到“数据字段、算法、类型、时间全面统一”,让自动监测数据更完整、更准确。

采集直连:从“可经工控机等中间环节转接"变为“在线仪表必须直连数采仪”,从源头保障数据真实。



三、新标对接之“痛”-对接调试中的现实“难点"

HJ212新标对接的实际过程中,三个痛点反复出现



01理解不一致影响新标落地

联网流程两项核心变更:新增通信密钥认证;MN由设备主动向平台请求获取

联网仪表范围增加:新增废水流量计、采样器,以及VOCs监测仪等

监测字段增加:新增采样时间、测量完成时间、原始采样数据等必采参数

上报要求调整:废气取消实时上报,分钟改为1分钟间隔;废水取消分钟数据,新增标液核查,调整小时/实时上传内容



02仪器升级节奏不一拉长整体周期

升级进度参差不齐:多品牌设备节奏不同,有的已升级,有的仍在排期等待

升级方案各不相同:不同品牌所需配件、工具、方式不同,现场难统一协调

升级过程风险多:可能出现缺少配件、通信不稳、参数缺失等异常情况

异常处理拖慢节奏:部分设备需返厂或等待厂家处理,影响整体推进



03平台不熟悉增加沟通成本

流程顺序不清:新平台、新流程变化大,不清楚先做什么、后做什么

功能入口难找:平台菜单布局变化大,操作按钮找不到,大量时间耗在摸索中

完成标准不明确:可能出现缺少配件、通信不稳、参数缺失等异常情况

沟通与等待成本高:平台窗口不明确,问题排查周期长,时间耗在反复沟通中


四、新标对接之“痛”-把握三个关键环节让调试顺畅

HJ212新标对接从“痛”到“通”,方法与路径是关键。基于十多个省份的实战沉淀,我们围绕HJ212新标调试的三个关键阶段--进场前、进场时、调试中,梳理出以下三个核心环节,环环相扣,缺一不可:



环节一:流程前置,准备做在进场前

当您了解了HJ212新标的核心变化,就会明白调试的大量工作其实不在现场,而是在进场之前。各在线仪器和数采仪的HJ212新标适配确认、平台账号开通、现场企业排口信息登记--这些若提前完成,现场只需聚焦“现场对接”;若拖到进场后才启动各项准备,则现场极易陷入“被动等待”状态,大量时间被消耗。



环节二:逐台核查HJ212新标适配状态守住"全部就绪“底线

HJ212新标调试一旦切换,就是一条不可逆的单行道--平台完成切换后便不再识别旧标数据格式,没有回头路。因此,守住“全部就绪”底线尤为关键。

实际对接中已多次出现这样的教训:4台仪器中3台已升级HJ212新标,第4台暂未完成,但由于误判"差不多了",便将数采仪切换为HJ212新标模式,平台端也登记了数采仪唯一标识。结果最后一台仪器被厂家告知需返厂升级,现场进度直接卡住,现场数据无法正常上传。

因此,必须守住原则:现场所有在线仪器(各在线仪表、流量计、采样器、色谱仪等)全部完成HJ212新标适配,方可启动HJ212新标对接,缺一台都不可提前切换标准。



环节三:制定清晰计划,按节奏稳步推进

调试顺序,是最好的效率保障。

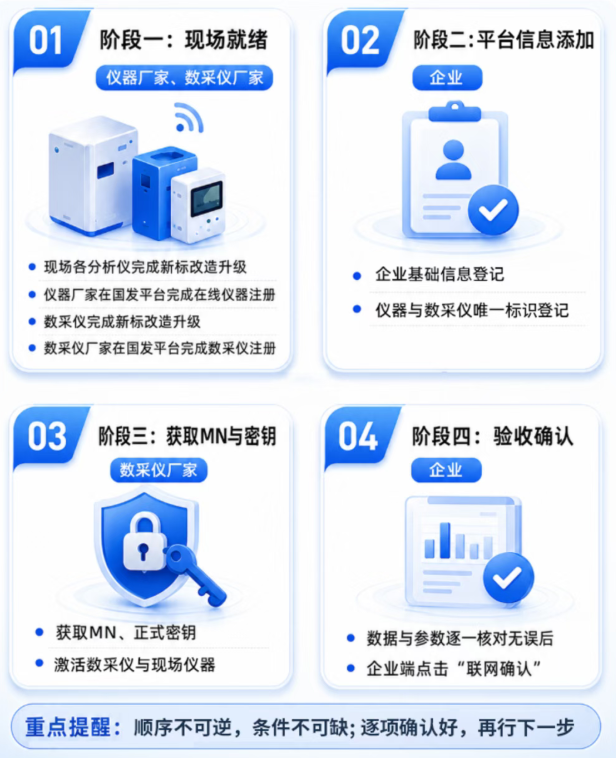

HJ212新标调试顺序可分为四个阶段(如下图),这四个阶段环环相扣,每一步都是下一步的前提:






五、结语

HJ212新标对接是一项系统工程,不仅涉及现场调试方、在线仪器方、数采仪方、平台方等多角色协同,更要求各参与单位深入理解新标内涵,理顺流程、制定计划、前置基础、对齐节奏。唯有如此,方能将新标对接之路真正化“痛”为“通”
